Historie první etapy projektu je zaměřena na popis kroků vedoucích k odstranění vlhkosti ze základů kostela Panny Marie Pomocnice křesťanů, jehož základní kámen byl položen v roce 1936. K historii kostela je více uvedeno v novinových článcích z doby jeho výstavby a ve Fotodokumentaci v projektu Malečovsko – historie, v části Čeřeniště. K architektonickému pojetí kostela je více zde. Projekt k odstranění vlhkosti ze základů kostela byl úspěšně završen téměř po 4 letech úsilí uspořádáním malé slavnosti dne 4. 5. 2024 (viz spodní část této stránky).
Projekt "Kostel Čeřeniště" však úpravou základů nekončí. Bude pokračovat druhou etapou, a to opravou omítky. Blíže viz Omítka: historie projektu .
18. 8. 2020 – Schůzka na místě stavby
Účastníci: Biskupství litoměřické: děkan Havelka, stavební technik Fiedler; spolek Malečovský rozhled: Petr; spolek Čeřenišťští patrioti: Antoš; stavební firma Hart Kubota: Hart
Závěry: spolek Malečovský rozhled bude zmocněn zástupci církve k projednání projektové dokumentace s orgány státní správy; příští schůzka se uskuteční za přítomnosti statika a projektanta
17. 9. 2020 – Schůzka na místě stavby
Účastnící: Biskupství litoměřické: děkan Havelka, stavební technik Fiedler, spolek Malečovský rozhled: Petr, spolek Čeřenišťští patrioti: Antoš; stavební firma Hart Kubota: Hart; statik: Starý; projektant: Pechek
Závěry: spolek Malečovský rozhled obdržel zmocnění k projednání projektové dokumentace s orgány státní správy; statik zpracuje krátkou zprávu (statika kostela, resp. vchodu je stabilní, nebude zřejmě potřebovat speciální zásahy); projektant bude potřebovat zaměření stávajícího stavu a výkop dvou sond podél obvodového zdiva k určení hloubky a složení základů (zajistí: Petr)
5. 10. 2020 – Zpracován statický posudek
Předběžný statický posudek zpracoval Ing. Otakar Starý.
16. 10. 2020 – Výkop sond
Výkopové práce provedl Vladimír Břehovský z Tašova (viz Fotogalerie).
23. 10. 2020 – Zaměření stávajícího stavu
Geodetické práce provedl Michal Radina z Atlas Group, s. r. o.
Listopad 2020 až leden 2021
Společnost P. K. I. PROJEKT, s. r. o., resp. Ing. Jan Pechek zpracoval kompletní dokumentaci včetně promítnutí závěrů dalšího posudku statika, tentokrát k zabezpečení základů, jak vyplynulo po jejich odhalení při výkopu sond. Následně bude projekt projednáván s dotčenými orgány státní správy.
15. 2. 2021 – Schůzka na Biskupství litoměřickém
Účastníci: Biskupství litoměřické: děkan Havelka, stavební technik Fiedler, spolek Malečovský rozhled: Petr. Na schůzce byly probrány možnosti financování akce ze strany spolku a za biskupství.
Závěry: spolek a biskupství se pokusí zajistit polovinu potřebných prostředků, druhá polovina by mohla být hrazena z Česko-německého fondu budoucnosti nebo z evropských či národních dotací. Další schůzka k tomuto tématu se uskuteční v dubnu roku 2021.
Leden a únor 2021
Získána stanoviska Odboru územního plánování a stavebního řádu – památkové péče Magistrátu města Ústí nad Labem (koordinováno s Národním památkovým ústavem v Ústí nad Labem) a ČEZ.
16. 3. 2021 – ohlášení stavby
Na Odbor územního plánování a stavebního řádu Magistrátu města Ústí nad Labem podáno ohlášení stavby.
23. 3. 2021 – Výzva Odboru územního plánování a stavebního řádu
Odbor územního plánování a stavebního řádu Magistrátu města Ústí nad Labem vydal Výzvu, aby stavebník ve lhůtě 30 dnů odstranil nedostatky podání.
Duben 2021
Pro doplnění Výzvy byl získán souhlas vlastníka stávající dešťové kanalizace s připojením nových rozvodů, zajištěno nové stanovisko Odboru územního plánování a stavebního řádu – památkové péče Magistrátu města Ústí nad Labem (koordinováno s Národním památkovým ústavem v Ústí nad Labem) a dále vyjádření Odboru životního prostředí Magistrátu města Ústí nad Labem a Severočeských vodovodů a kanalizací.
3. 5. 2021 – Schůzka na Biskupství litoměřickém
Účastníci: Biskupství litoměřické: děkan Havelka, stavební technik Fiedler, spolek Malečovský rozhled: Petr. Na schůzce byly upřesněny možnosti financování akce ze strany spolku a za biskupství. Mj. byla diskutována množnost získání dotace přes Místní akční skupinu Labské skály.
31. 5. 2021 - Oznámení Odboru územního plánování a stavebního řádu
Odbor územního plánování a stavebního řádu Magistrátu města Ústí nad Labem vydal Oznámení o zahájení společného územního a stavebního řízení. Dotčené orgány mohou uplatnit závazná stanoviska, účastníci řízení své námitky do 15 dnů od doručení tohoto oznámení.
23. 6. 2021 – Schůzka na zámku Žitenice
Účastníci: Římskokatolická farnost Proboštov: děkan Havelka, spolek Malečovský rozhled: Petr. Na schůzce byla prezentována činnost spolku na území Malečovska při dokumentaci drobných sakrálních staveb a odvedení vlhkosti ze základů kostela v Čeřeništi. Děkan Havelka přislíbil osobní finanční dar na kostel Panny Marie Pomocnice křesťanů v Čeřeništi a možnost projednání účasti německého partnera pro žádost o dotaci od Česko-německého fondu budoucnosti.
9. 7. 2021 – Schůzka s biskupem Litoměřické diecéze
V sídle biskupa Litoměřické diecéze, Mons. Mgr. Jana Baxanta, proběhla schůzka, na které zástupce spolku Malečovský rozhled prezentoval činnost spolku na území Malečovska při dokumentaci drobných sakrálních staveb a odvedení vlhkosti ze základů kostela v Čeřeništi.
26. 7. 2021 – Schválení stavebního záměru
Odbor územního plánování a stavebního řádu Magistrátu města Ústí nad Labem vydal dne 26. 7. 2021 v rámci společného územního a stavebního řízení Rozhodnutí, kterým schvaluje stavební záměr na stavbu „Kostel Čeřeniště – odvlhčení základových částí“.
1. 9. 2021 - Stavební povolení
Odbor územního plánování a stavebního řádu Magistrátu města Ústí nad Labem po nabytí právní moci Rozhodnutí z předchozího bodu vydal dne 1. 9. 2021 povolení stavby.
Říjen až prosinec 2021
Projednávání možností financování stavby pomocí různých dotačních titulů. V prosinci byla ze strany MAS Labské skály potvrzena možnost získání dotace ze Státního zemědělského intervenčního fondu (dále SZIF), zprostředkovatele finanční podpory z Evropské unie a národních zdrojů, a to ve výši 80% nákladů.
7. 1. 2022 - Schůzka na MAS Labské skály v Libouchci
Účastnící: Římskokatolická farnost Proboštov: děkan Havelka, spolek Malečovský rozhled: Petr, MAS Labské skály: Bischoffiová, Vošahlíková.
MAS Labské skály v průběhu února roku 2022 vypíše výzvu k podání žádostí o dotaci. Následně budou její komisí schváleny projekty, které se budou již přímo ucházet o dotaci SZIF. Na schůzce byl projednán postup podání žádosti, co musí splňovat a náležitosti s tím spojené. Mj. musí být zajištěn přístup do portálu SZIF.
26. 1. 2022 – žádost o přístup do portálu SZIF
Na Czech–pointu v Litoměřicích byly ověřeny podpisy na zmocnění Zdeňka Petra Římskokatolickou farností Proboštov k podání žádosti o přístup do portálu SZIF. Následně byla tato žádost osobně vyřízena na pracovišti SZIF v Ústí nad Labem a získán přístup do portálu.
18. 2. 2022 – výzva MAS Labské skály
MAS Labské skály vyhlásila výzvu k podání žádostí o dotaci. Více na https://www.maslabskeskaly.cz/obdobi-2014-2020/vyzvy-prv-opz-ozp-irop/vyzvy-prv/7-vyzva/

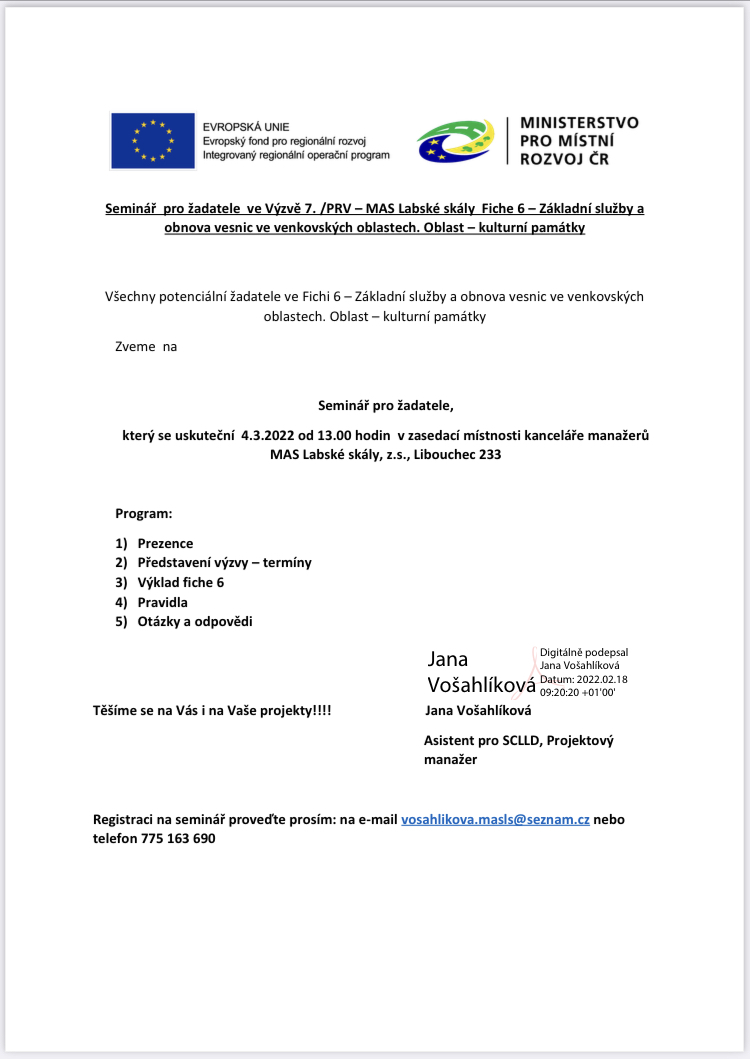

4. 3. 2022 – seminář MAS Labské skály
MAS Labské skály pro žadatele o dotaci pořádá ve své kanceláři v Libouchci příslušný seminář, kterého se za spolek zúčastní Zdenek Petr.
30. 3. 2022 – podána žádost o dotaci
Přes portál SZIF byla podána žádost o dotaci ve výši 80% celkových nákladů, které k datu podání byly stanoveny ve výši 1 700 000,- Kč vč. DPH. Pokud bude dotace přiznána, práce musí proběhnout v roce 2023.
19. 5. 2022 – administrativní kontrola
Dne 19. 5. 2022 MAS Labské skály oznámila, že projekt úspěšně prošel administrativní kontrolou, věcným hodnocením a byl Výběrovou komisí MAS postoupen k výběru projektů Výkonnému výboru MAS, které se uskuteční dne 7. 6. 2022.
13. 6. 2022 – výběr projektů
Dne 13. 6. 2022 MAS Labské skály oznámila výsledek výběru projektu, který provedl Výkonný výbor MAS Labské skály dne 7. 6. 2022.
30. 6. 2022 – seminář k cenovým marketingům
Dne 30. 6. 2022 MAS Labské skály ve svém sídle v Libouchci uspořádal seminář k cenovým marketingům, resp. způsobu provedení řízení pro výběr dodavatele stavebních prací.
11. 7. 2022 – výzva k podání nabídky
Dne 11. 7. 2022 byla 3 dodavatelům (INSKY, s. r. o., HAGL, s. r. o. a stavební společnosti HART KUBOTA) odeslána výzva k předložení cenové nabídky na základě zaslaných podkladů, a to do 25. 7.
25. 7. 2022 – cenové nabídky
Do 25. 7. 2022 všechny tři oslovené firmy zaslali do datové schránky spolku na základě obdržené kompletní projektové dokumentace cenovou nabídku. Ta byla vytvořena formou vyplněného, spolkem zaslaného „slepého“ rozpočtu.
Rozhodujícím kritériem pro výběr dodavatele byla cena. Nejnižší nabídku předložila stavební společnost HART KUBOTA z Malečova.
3. 8. 2022 – smlouva o dílo
Dne 3. 8. 2022 byla uzavřena smlouva o dílo mezi Objednavatelem, Římskokatolickou farností Proboštov, a Zhotovitelem, Patrikem Hartem. Za Biskupství litoměřické smlouvu ještě kontrasignoval generální vikář. Vysoutěžená cena je 1 689 238,- Kč, provedení díla v období od 1. 5. do 15. 11. 2023. Veškeré financování v průběhu stavby bude zajišťovat farnost. Dotace, pokud bude schválena (viz další bod), ve výši 80 % nákladů (1 351 390,- Kč) bude vyplacena, v případě řádného průběhu výstavby, až po dokončení díla. Zbývající částku zajistí farnost (50 000,- Kč) a spolek (287 848,- Kč).
26. 8. 2022 – podání žádosti o schválení dotace
Dne 26. 8. 2022 po administrativní kontrole podkladů v MAS Labské skály spolek přes portál SZIF podal žádost o schválení dotace. K projektové dokumentaci byly nahrány veškeré podklady z průběhu organizování podání cenové nabídky, vysoutěžený rozpočet a smlouva o dílo. Výsledek schvalovacího procesu bude znám na přelomu listopadu a prosince roku 2022.
15. 12. 2022 - informace SZIF o výsledku adfministrativní kontroly
Dne 15. 12. 2022 SZIF písemně informoval spolek o kladném výsledku administrativní kontroly žádosti. Tím ale ještě nevznikl nárok na poskytnutí dotace.
17. 1. 2023 - podpis dohody o poskytnutí dotace!
V pověření Římskokatolické farnosti Proboštov Zdeněk Petr podepsal za příjemce dotace Dohodu o poskytnutí dotace Státního zemědělského a intervenčního fondu (SZIF) z Programu rozvoje venkova ČR ve výši 80% předpokládaných nákladů. Tedy 1 351 390,- Kč z celkových 1 689 238,- Kč.
4. 5. 2023 - předání staveniště
Dne 4. 5. 2023 se na místě stavby za přítomnosti Zdeňka Petra sešli zástupce Objednatele, stavební technik Fiedler, a zástupce Zhotovitele, Patrik Hart. Předmětem schůzky bylo předání staveniště a provedení příslušného zápisu do stavebního deníku (viz Fotogalerie Z PRŮBĚHU STAVBY). Při té příležitosti byly dohodnuty náležitosti, které jsou pro stavbu potřeba ještě zajistit.
27. 6. 2023 - zahájení prací
červenec, srpen 2023
Dne 27. 6. 2023 byly Zhotovitelem zahájeny práce. Byly provedeny výkopy, příprava k podbetonování základů a zajištěn odvod vody z dešťových svodů. Následně se v souladu s projektem postupně podbetonovávali v metrových úsecích stávající základy. Mezi dvěma podbetonovávanými úseky musely v prvním kole být vždy dva metrové úseky stávajících základů nepodkopané a nepodbetonovávané. Po uzrání betonu v prvním kole byly zahájeny práce v druhém kole podbetonovávání základů. Celkem tak proběhla tři kola. Viz Fotogalerie Z PRŮBĚHU STAVBY.
11. 8. 2023 - kontrolní den

Dne 11. 8. 2023 se na místě stavby v rámci kontrolního dne sešli zástupci objednatele a zhovovitele. Zástupce památkové péče Magistrátu města Ústí nad Labem se omluvil. V zápisu zkontrolního dne byl stručně popsán dosavadní stav prací.
